Powertecno

Tecnología de generación de electricidad más eficiente

Central de Ciclo Combinado Mérida

La duración de la ejecución del Proyecto será de 33 meses hasta la puesta en operación de la central, una vez se haya firmado el contrato. Dotando a la central de una capacidad neta de 493 MW.

Central de Ciclo Combinado de Riviera Maya

La duración de la ejecución del Proyecto desde la firma del contrato hasta la puesta en operación de la central será de 35 meses. La central tendrá una capacidad neta de 1015 MW.

Central de Ciclo Combinado Sonora

La duración de la ejecución del Proyecto desde la firma del contrato hasta la puesta en operación de la central será de 36 meses. La central tendrá una capacidad neta de 648 MW.

Central de Ciclo Combinado de Mexicali

La duración de la ejecución del Proyecto será de 38 meses hasta la puesta en operación de la central, una vez se haya firmado el contrato. Dotando a la central de una capacidad neta de 642 MW.

El proyecto:

La incorporación de tecnología de generación de electricidad más eficiente, basada en el gas natural, permitirá que México continúe reduciendo la aportación de las plantas de generación de electricidad más contaminantes, que utilizan líquidos pesados como combustibles, ayudando así a la descarbonización de su sistema eléctrico.

Además, las dos plantas permitirán dar un significativo impulso al desarrollo socioeconómico de la península de Yucatán y reforzar de manera significativa la cobertura de sus necesidades energéticas, pues la zona registra elevados y crecientes niveles de demanda eléctrica, especialmente en los meses de verano. En particular, su puesta en marcha será muy relevante para suministrar energía al Tren Maya, un megaproyecto ferroviario iniciado en 2018 por el Gobierno de México, que tendrá una longitud de más de 1.500 kilómetros y cuyo trazado se extiende por Yucatán y otros cuatro estados del país.

Las actuaciones concretas cuya ejecución deberá asumir el consorcio español incluyen fundamentalmente los trabajos relacionados con la ingeniería, suministro (excluyendo el de las turbinas de gas y vapor que, al igual que las calderas de recuperación de calor, serán suministradas por Mitsubishi Power), construcción y puesta en marcha de las dos centrales, cuyo desarrollo se prolongará desde firma del contrato por un periodo estimado de 35 meses en el caso de la de Valladolid y de 33 en el de la de Mérida.

La Central de Ciclo Combinado de Merida (Mérida) tendrá una capacidad neta de 493 MW. La duración de la ejecución del Proyecto desde la firma del contrato hasta la puesta en operación de la central será de 33 meses.

La Central de Ciclo Combinado de Riviera Maya – Valladolid (Valladolid) tendrá una capacidad neta de 1015 MW. La duración de la ejecución del Proyecto desde la firma del contrato hasta la puesta en operación de la central será de 35 meses.

La Central de Ciclo Combinado de San Luis Río Colorado (Sonora), tendrá una capacidad neta de 648 MW. La duración de la ejecución del Proyecto desde la firma del contrato hasta la puesta en operación de la central será de 36 meses.

La Central de Ciclo Combinado de González Ortega (Mexicali),  tendrá una capacidad neta de 642 MW. La duración de la ejecución del Proyecto desde la firma del contrato hasta la puesta en operación de la central será de 38 meses.

Se estima que cada planta pueda proporcionar energía eléctrica suficiente para abastecer el consumo de más de un millón de hogares.

Powertecno Energía Mexicana S. de R.L. de C.V. trabajará en las fases de ingeniería, compra y suministro de equipos (exceptuando principalmente turbinas de gas, turbina de vapor y calderas de recuperación de calor que serán suministradas por Mitsubishi Power), construcción y puesta en marcha.

Estas centrales proporcionarán un incremento en el suministro de energía en la red eléctrica del país y la incorporación de una tecnología de generación más eficiente y menos contaminante que las centrales térmicas de carbón e hidrocarburos pesados, lo que reducirá la dependencia de esto tipo de tecnologías mucho más nocivas con el medioambiente y permitirá reducir la emisión de gases de efecto invernadero a la atmósfera.

¿Cómo funciona una central de ciclo combinado?

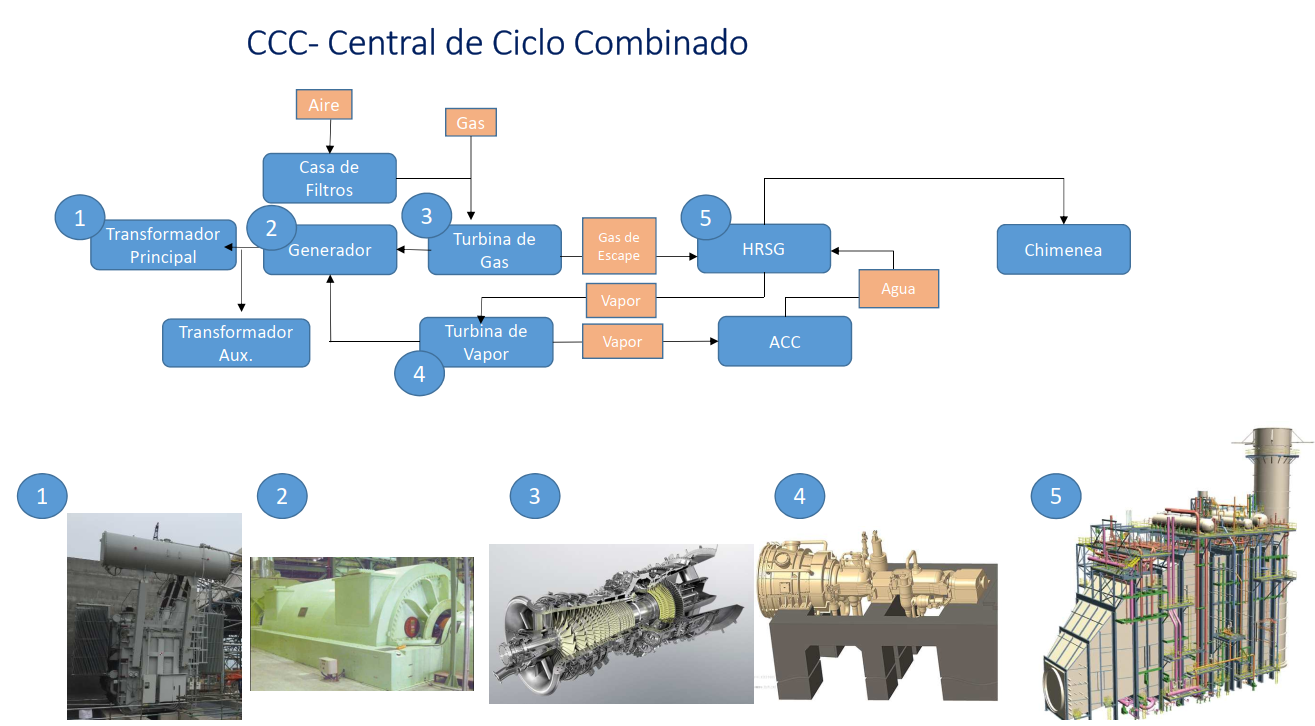

Las Centrales de Ciclo Combinado basan su funcionamiento en la combinación de un ciclo de gas y un ciclo de vapor para la generación de electricidad. El ciclo se inicia a través de la combustión de gas natural a alta presión transformando la energía calorífica del gas en energía mecánica que causa el movimiento rotativo de la turbina de gas que mueve de manera solidaria al generador para la producción de electricidad.

A continuación, comienza el ciclo de vapor, estos gases de combustión que salen de la turbina a alta temperatura se conducen a la caldera de recuperación de calor provocando el calentamiento del agua allí almacenada y provocando la ebullición del agua en vapor de agua a alta presión y temperatura.

Posteriormente, este vapor de agua es dirigido a la turbina de vapor, provocando el giro de la turbina y generando más electricidad en el generador. El vapor que sale de la turbina de vapor es condensado a través de torres de refrigeración o aerocondensadores (sistema utilizado para refrigerar el vapor de nuestros Proyectos) para ser conducido hasta la caldera de recuperación de calor e iniciar nuevamente el ciclo de vapor en un ciclo cerrado.

La electricidad generada en los generadores de turbina de gas y turbina de vapor es suministrada a la red eléctrica para ser utilizada por los diversos consumidores como fábricas, industrias, iluminación de las ciudades, consumo por electrodomésticos en los hogares…

…se logra una reducción de la emisión de toneladas de CO2 equivalentes (…) al resto de sistemas de generación de electricidad convencionales basados en el uso de combustibles fósiles como Central Térmica de carbón, Central Ciclo Combinado de fueloil o Turbinas de gas (fueloil o gas natural).

La tecnología aportada por los Ciclos Combinados en la cual se aprovechan los gases de combustión de la turbina de gas para generar vapor y generar más electricidad, logrando una mejora de la eficiencia de la central, es el valor añadido que aporta esta tecnología frente a sistemas de generación convencional. Además, se logra una reducción de la emisión de toneladas de CO2 equivalentes por Mwh producido, respecto al resto de sistemas de generación de electricidad convencionales basados en el uso de combustibles fósiles como Central Térmica de carbón, Central Ciclo Combinado de fueloil o Turbinas de gas (fueloil o gas natural).

La configuración de los Proyectos será 1×1 en Mérida y 2×1 en Valladolid las cueles estará formado por tres (3) turbinas de gas suministradas por la empresa Mitsubishi Power modelo M501JAC, con una potencia de hasta 453 MW cada una, tres (3) calderas de recuperación de calor de CERREY y dos (2) turbinas de vapor de Mitsubishi Power TC2F-40 & SRT-40AX (170MW) y la utilización de dos (2) aerocondensadores para el enfriamiento del agua de proceso.

En el presente momento, Junio 2022, los trabajos de construcción se encuentran en una fase muy inicial. Los trabajos de terracerías se acaban de iniciar en el predio de obra donde se llevarán a cabo trabajos de demolición, desbroce, despalme y relleno con material seleccionado para lograr un terreno adecuado para la ejecución de los trabajos civiles venideros. En las próximas semanas se espera comenzar con la instalación de las oficinas temporales de obra y los trabajos de obra civil.

Proyecto Mérida

1

Firma de contrato:

17 de enero del 2022

2

Implantación en sitio:

25 de abril del 2022 se implanta Pedro Tarrago Civil de Powertecno. 7 de abril campaña geotécnica.

3

Inicio de obras de despalme:

4 de julio de 2022

4

Terracerías listas principales:

30 de agosto del 2022

Proyecto Valladolid

1

Firma de contrato:

19 de enero del 2022

2

Implantación en sitio:

el 4 de abril, se implanta Juan Carlos Vegas, para iniciar el 7 de la campaña geotécnica.

3

Inicio de obras de despalme:

SI inicio del desbroce 27 de junio del 2022

Proyecto San Luis Río Colorado

1

Firma de contrato:

25 de enero del 2022

2

Implantación en sitio:

20 de marzo del 2022

3

Inicio de obras de despalme:

13 de junio de 2022

4

Terracerías listas principales:

26 de octubre del 2022

5

Inicio trabajos pilotaje:

30 de noviembre de 2022

Proyecto GO

1

Firma de contrato:

25 de enero del 2022

2

Implantación en sitio:

20 de marzo de 2022

3

Inicio de obras de despalme:

10 de junio del 2022

4

Tracerías listas principales:

27 de octubre de 2022

5

Inicio trabajos pilotaje:

18 de noviembre del 2022
